精心谋划 科学统筹
华牧现代农业蛋鸡项目建设阶段性目标达成
为认真贯彻落实党的二十大高质量发展精神,加快推进华牧公司高质量发展转型,凸显主业优势,华牧现代农业在集团公司2023年工作报告的指引和“并联式工作法”指导下,精心策划、科学组织,扎实推进蛋鸡项目建设,如期完成一季度目标任务。
2023年,华牧现代农业精心开展项目建设总策划。一是牢牢把握2023年春季黄金施工期,科学编制季度施工计划,及时调整和加大作业面规划,确保项目快速推进。二是不断优化基础设计,及时解决施工过程中发现的鸡舍位置基础的超深软土问题。在组织地勘、设计深入论证后,将基础施工方案由全桩基调整为桩基与独基相结合,其中桩基153根,独基75根,调整后桩基占比67%,最深桩基深达26米,在满足质量要求的同时,最大程度控制了投资。三是认真评价施工方案。制定详细进度计划表,确定土建、设备施工(安装)关键线路、关键节点工期;将基础分栋施工优化为全场桩基独基同步施工;优化机械方案,确定桩基采用速度快、精度高、噪声小的旋挖机施工,独基使用挖掘机开挖,编制开挖方案及预案,明确各阶段人机料配置。四是精心统筹第三方服务工作,明确各单位工作重心和任务,提出工作要求,确保各单位服务到位,服务精准。

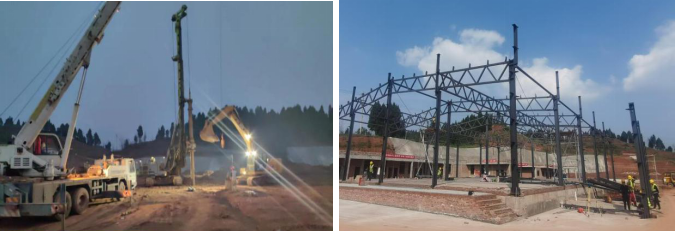

项目施工期间,华牧现代农业科学组织开展项目建设工作。一是加强各方沟通协调。协调土建施工、设备生产等单位,按照工期计划表,严格把控关键时间节点,确保关键环节有效衔接。二是做好人机料配置保障。要求施工单位增加作业人员和施工机械,提前完成材料采购,按期做好机械设备保养工作,始终确保人员不歇,机械不停。三是科学高效组织施工。同步开展电力专线、绿化施工和设备采购,确保各项配套设施按期建成。抢抓有利天气时间点,累计组织开展夜间施工20余天,高效解决塌桩困难,缩短施工时间。四是定期召开监理例会。做好当周总结和下周安排,同时对比查找差距和不足,严格执行旁站监督、打表考核,扎实做好过程控制。

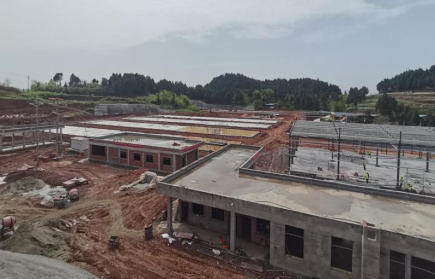

项目开工以来,华牧公司党委书记、董事长邹璇每月赴项目现场督导调研2次,严格对照进度控制表上的时间节点逐项考核,带领华牧现代农业克服了新冠疫情、基础施工难度大、工期紧、资金压力大等困难,大力推进项目建设,在雨季来临前顺利完成地下隐蔽工程及地上基础工程施工,为提前完成土建施工,顺利转交养殖设备单位进场安装打下坚实基础,切实助推早日实现集团赋予华牧公司“扭亏、脱困、安稳,支持服务集团产业发展”的目标任务。
(华牧现代农业黄文珍 供稿/图)
